Przy budowie domu ten dokument decyduje o tym, czy projektant ma na czym bezpiecznie oprzeć układ budynku, przyłączy i dojazdu. Bez aktualnej mapy do celów projektowych łatwo wpaść w kosztowne poprawki: zmianę usytuowania domu, dodatkowy pomiar granic albo konieczność odświeżenia danych. Poniżej wyjaśniam, kiedy ją zamówić, co powinna zawierać, ile zwykle kosztuje i gdzie inwestorzy najczęściej popełniają błąd.
Najważniejsze informacje w skrócie
- To opracowanie geodezyjne jest bazą dla projektu domu i układu działki.
- Opracowanie zamawia inwestor, a przygotowuje je geodeta z odpowiednimi uprawnieniami.
- Projekt budowlany musi być oparty na aktualnej mapie, a nie na podglądzie z internetu.
- Najczęściej wykorzystuje się skalę 1:500, czasem 1:1000, zależnie od działki i inwestycji.
- W praktyce koszt zwykle mieści się w okolicach kilkuset do nieco ponad tysiąca złotych, a czas przygotowania liczony jest w tygodniach.
- Jeśli dom ma stanąć blisko granicy, trzeba szczególnie uważać na przebieg granic i aktualność danych.
Czym jest mapa do celów projektowych i dlaczego bez niej projekt domu nie ruszy
W praktyce traktuję ten dokument jako roboczą bazę całego projektu zagospodarowania działki. Prawo budowlane wymaga, by projekt zagospodarowania działki lub terenu powstał na aktualnej mapie, a obowiązek zapewnienia jej opracowania spoczywa na inwestorze. To ważne rozróżnienie: geodeta wykonuje opracowanie, ale odpowiedzialność organizacyjna leży po stronie osoby budującej dom.
To nie jest zwykły wydruk z mapy internetowej. Opracowanie powstaje na podstawie danych z państwowego zasobu, pomiarów terenowych i materiałów potrzebnych projektantowi. W procesie budowlanym musi też mieć urzędową klauzulę albo oświadczenie o pozytywnym wyniku weryfikacji, więc można je normalnie wykorzystać w dokumentacji budowlanej.
Ja zwykle wyjaśniam inwestorom jedną prostą rzecz: ta mapa nie służy do orientacji „gdzie mniej więcej jest działka”, tylko do precyzyjnego zaplanowania, gdzie dokładnie stanie dom, jak poprowadzić przyłącza i czy nie wchodzimy w konflikt z granicą albo istniejącą infrastrukturą. To właśnie dlatego zwykła mapa zasadnicza albo podgląd z Geoportalu nie wystarczają. Następny krok to ustalenie, kiedy taki dokument zamówić, żeby nie blokował projektu w połowie drogi.
Kiedy trzeba ją zamówić przed budową domu
Najbezpieczniej zamówić ją zaraz po tym, gdy wiesz już, jaki dom chcesz postawić i jak ma stać na działce. Jeśli czekasz do końca adaptacji, ryzykujesz, że projektant będzie musiał poprawiać układ z powodu granic, mediów albo spadków terenu.
- przed adaptacją projektu typowego,
- przed złożeniem dokumentów do urzędu,
- zanim zamówisz wytyczenie budynku w terenie,
- po zakupie działki, jeśli teren ma niejasne granice albo dużo uzbrojenia.
Warto też pamiętać, że nie ma prostego terminu ważności typu 3 albo 6 miesięcy. Taki dokument traci praktyczną przydatność wtedy, gdy w terenie coś się zmieni: powstanie nowy obiekt, zmienią się granice, pojawią się nowe sieci albo projektant uzna dane za zbyt stare do konkretnej inwestycji.
Jeżeli działka jest już dobrze rozpoznana i koncepcja domu nie będzie się zmieniała, można działać dość sprawnie. Jeśli jednak masz wątpliwości co do przebiegu granicy albo planujesz dom ciasno usytuowany, lepiej nie przyspieszać na siłę. Gdy już wiadomo, kiedy zamówić dokument, trzeba wiedzieć, co geodeta ma na nim pokazać.

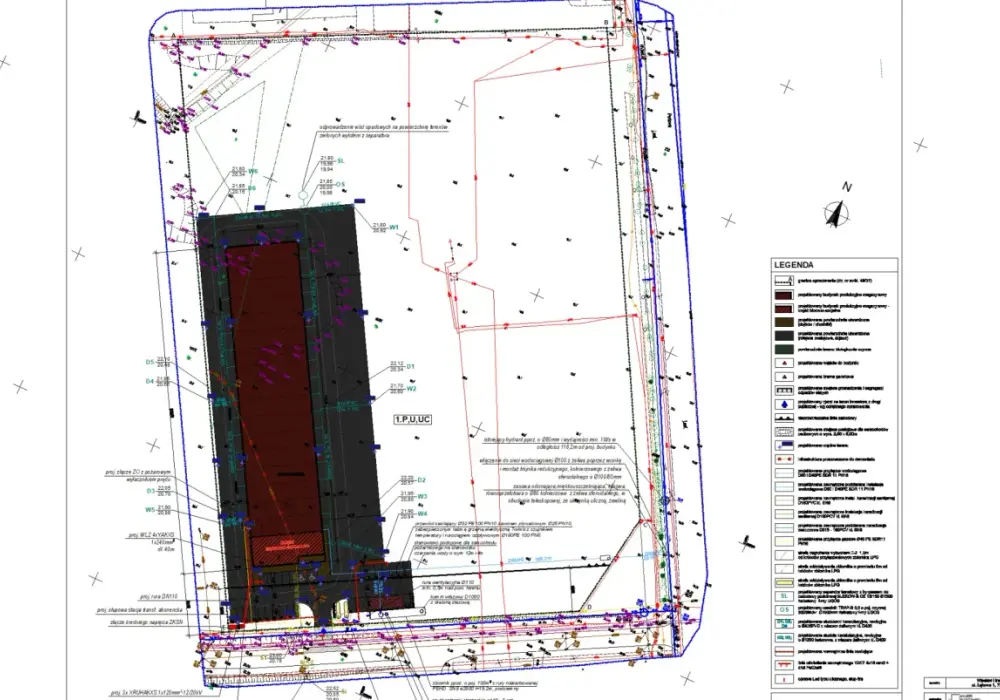

Co powinna zawierać i jakie elementy naprawdę mają znaczenie
| Element | Po co jest potrzebny | Na co zwrócić uwagę |
|---|---|---|
| Granice działki i działek sąsiednich | Określają, gdzie można bezpiecznie sytuować dom i przyłącza | To najważniejszy punkt, gdy budynek ma stanąć blisko granicy |
| Istniejące budynki, ogrodzenia, wjazdy i utwardzenia | Pokazują faktyczne ograniczenia w terenie | Płot nie zawsze pokrywa się z granicą, więc nie wolno go traktować jako dowodu |
| Sieci uzbrojenia terenu | Ułatwiają zaplanowanie prądu, wody, kanalizacji, gazu i teletechniki | Braki w uzbrojeniu trzeba zgłosić projektantowi od razu |
| Rzeźba terenu i rzędne wysokościowe | Pomagają ocenić spadki, odwodnienie i poziom posadowienia | Na działkach pochyłych ten element robi dużą różnicę |
| Zieleń wysoka i pomniki przyrody | Ważne przy lokalizacji domu, dojazdu i ewentualnej wycince | Jeśli działka jest zadrzewiona, projektant powinien dostać pełny obraz |
| Elementy wskazane przez projektanta lub inwestora | Uzupełniają mapę o informacje potrzebne do konkretnego projektu | Tu zwykle trafiają tarasy, zbiorniki, mur oporowy, szambo albo linia zabudowy |
Równie ważny jest opis mapy. Powinien zawierać tytuł, skalę, położenie obszaru, gminę, obręb ewidencyjny, nazwę wykonawcy, identyfikator zgłoszenia, dane kierownika prac, układ współrzędnych, zakres aktualizacji i datę opracowania. Jeśli mapa trafia do obiegu elektronicznego, podpisuje ją kierownik prac odpowiednim podpisem elektronicznym. To brzmi formalnie, ale dla inwestora ma prosty sens: projektant dostaje dokument, na którym można bezpiecznie pracować.
Jeśli plan miejscowy albo decyzja o warunkach zabudowy wyznacza linię zabudowy, ta informacja też powinna znaleźć się w opracowaniu. Na tym etapie nie chodzi już o „ładny szkic”, tylko o precyzyjny materiał roboczy dla projektu domu. Teraz przechodzę do praktyki, czyli do tego, jak wygląda zamówienie od strony inwestora.
Jak wygląda zamówienie krok po kroku
- Wybierasz geodetę z odpowiednimi uprawnieniami i pytasz, czy pracuje na obszarze twojej gminy.
- Przekazujesz numer działki, adres, informację o koncepcji domu i o tym, gdzie mają iść przyłącza.
- Geodeta zgłasza pracę do właściwego ośrodka i pobiera materiały z zasobu.
- Wykonuje pomiar w terenie, a przy niejasnych granicach zleca dodatkowe czynności.
- Opracowuje mapę, podpisuje ją i przekazuje projektantowi.
Jeśli chcesz skrócić proces, dostarcz od razu wszystko, co może pomóc w rozpoznaniu terenu: wcześniejsze szkice, decyzję WZ, wytyczne projektanta, lokalizację istniejących studni, szamba, słupów czy drzew, które mają znaczenie dla domu. Najwięcej czasu nie zabiera samo rysowanie, tylko poprawki wynikające z braków danych.
W praktyce polecam też od razu ustalić z projektantem, czy potrzebuje dodatkowych elementów poza standardowym zakresem. Czasem wystarczy dopisać taras, zjazd, zbiornik retencyjny albo planowane miejsce pod pompę ciepła, a czasem trzeba pokazać cały szerszy kontekst działki. Taki prosty telefon przed zleceniem potrafi oszczędzić jednego dodatkowego wyjścia w teren. Gdy ustalisz zakres, zostają już głównie koszty i czas.
Ile kosztuje i ile się czeka
W publicznym badaniu Geoforum średnia cena wykonania mapy do celów projektowych do 0,5 ha wyniosła w 2025 r. 1189 zł netto. Dla domu jednorodzinnego w praktyce najczęściej liczę na wydatek rzędu 900-1600 zł, ale przy trudnej działce, dużym obszarze albo dodatkowych pomiarach koszt potrafi być wyższy.
Czas? Najczęściej liczę go w tygodniach, nie w dniach. Przy prostej działce i sprawnym ośrodku dokumentacji można zamknąć temat szybciej, ale bezpieczny margines to 2-8 tygodni. Jeśli trzeba ustalać granice, szukać starych materiałów albo dorysowywać dużo uzbrojenia, proces się wydłuża.
| Co wydłuża realizację | Dlaczego | Jak ograniczyć ryzyko |
|---|---|---|
| Brak aktualnych materiałów w zasobie | Geodeta musi czekać na dokumenty i ich weryfikację | Nie odkładaj zlecenia do ostatniej chwili |
| Nieoznaczone granice | Potrzebne są dodatkowe pomiary albo czynności porządkujące | Sprawdź wcześniej, czy granice są wznowione i stabilne |
| Rozbudowana infrastruktura podziemna | Trzeba zebrać i zweryfikować więcej danych terenowych | Dostarcz geodecie informacje o znanych sieciach i przyłączach |
| Duży lub trudny teren | Więcej pomiarów i więcej pracy przy opracowaniu | Ustal zakres mapy z projektantem przed wyjazdem w teren |
Jeśli geodeta obiecuje ekspres bez oględzin działki, podchodzę do tego ostrożnie. Przy budowie domu lepiej zapłacić rozsądną stawkę za solidne opracowanie niż oszczędzić kilkaset złotych i potem korygować projekt. Następny problem to nie cena, tylko sytuacje, w których granice i dane terenowe nie są tak oczywiste, jakby się wydawało.
Najczęstsze problemy na działce i jak ich uniknąć
Najwięcej problemów nie wynika z samego opracowania, tylko z działki, która na papierze wygląda prosto, a w terenie już nie. Płot nie zawsze pokrywa się z granicą, stare mapy bywają niepełne, a sieci uzbrojenia potrafią biec inaczej niż wynika to z mapy w internecie.
- niewyznaczone albo sporne granice działki,
- dom planowany bardzo blisko granicy,
- nieaktualne dane o uzbrojeniu terenu,
- duży spadek działki albo skarpa,
- założenie, że ogrodzenie wyznacza granicę,
- zbyt późne zamówienie opracowania.
Jest jeszcze jeden ważny przypadek. Jeżeli budynek ma stanąć w odległości mniejszej lub równej 4 m od granicy działki, a dla innych obiektów budowlanych mniejszej lub równej 3 m, a w zasobie brakuje danych o punktach granicznych z wymaganą dokładnością, geodeta musi określić ich położenie w drodze pomiaru. Jeśli punkty nie są oznaczone albo nie da się ich jednoznacznie rozpoznać, przed pomiarem trzeba jeszcze ustalić przebieg granic. To właśnie ten moment, w którym „szybki i tani” wariant zwykle przestaje działać.
W takich sytuacjach inwestorzy najczęściej zaskakują się nie samym kosztem, ale dodatkowym czasem. Ja widzę to regularnie: im bliżej granicy chcesz postawić dom, tym mniej miejsca na domysły. Dobra wiadomość jest taka, że większość problemów da się ograniczyć jednym ruchem, czyli wcześniejszym sprawdzeniem stanu działki i spokojnym przekazaniem geodecie wszystkich danych, które masz pod ręką. Z tego już wynika ostatnia rzecz, którą warto sprawdzić przed oddaniem dokumentu projektantowi.
Co sprawdzić przed przekazaniem mapy projektantowi
- Czy obejmuje cały obszar potrzebny do projektu domu, dojazdu i przyłączy.
- Czy granice działki są czytelne i nie budzą wątpliwości.
- Czy dom, taras, zjazd, zbiornik i inne elementy zostały naniesione zgodnie z koncepcją.
- Czy opis mapy jest kompletny i podpisany we właściwy sposób.
- Czy projektant dostał tę samą wersję pliku, na której będzie pracował aż do złożenia dokumentów.
Najlepsza praktyka jest prosta: nie zamawiaj tego opracowania zbyt wcześnie, ale też nie zostawiaj go na sam koniec. Jeśli plan domu może się jeszcze zmienić, lepiej najpierw domknąć koncepcję, a dopiero potem zlecić pomiar. W budowie domu ten dokument nie jest formalnością, tylko jednym z elementów, które decydują, czy projekt przejdzie gładko, czy utknie na poprawkach.
