Podłączenie prądu do domu - koszty, moc i formalności

Podłączenie prądu do domu - koszty, moc i formalności
Autor Krystian Lewandowski
Krystian Lewandowski

18 września 2026

Budowa domu może stanąć w miejscu z bardzo prozaicznego powodu: działka nie ma jeszcze prądu. Przyłącze elektryczne wymaga nie tylko złożenia wniosku do operatora, lecz także dobrania mocy, przygotowania instalacji i zaplanowania wydatków. Poniżej pokazuję, jak przejść przez całą procedurę, ile realnie kosztuje podłączenie oraz gdzie inwestorzy najczęściej tracą czas i pieniądze.

Najważniejsze decyzje zapadają przed złożeniem wniosku

  • Typowy termin wydania warunków dla domu jednorodzinnego wynosi zwykle do 30 dni od złożenia kompletnego wniosku.
  • Opłata przyłączeniowa zależy od operatora, mocy i rodzaju instalacji, a dla domu często mieści się w przedziale około 1000-2000 zł brutto.
  • Moc 12-16 kW zwykle wystarcza dla standardowego domu, ale pompa ciepła, płyta indukcyjna i ładowarka samochodowa mogą wymagać większego zapasu.
  • Operator wykonuje część sieciową, natomiast instalację od złącza do budynku i przygotowanie rozdzielnicy zazwyczaj organizuje inwestor.
  • Największe opóźnienia powodują niekompletne dokumenty, brak zgód na przejście przez cudzą działkę i zbyt późne rozpoczęcie procedury.

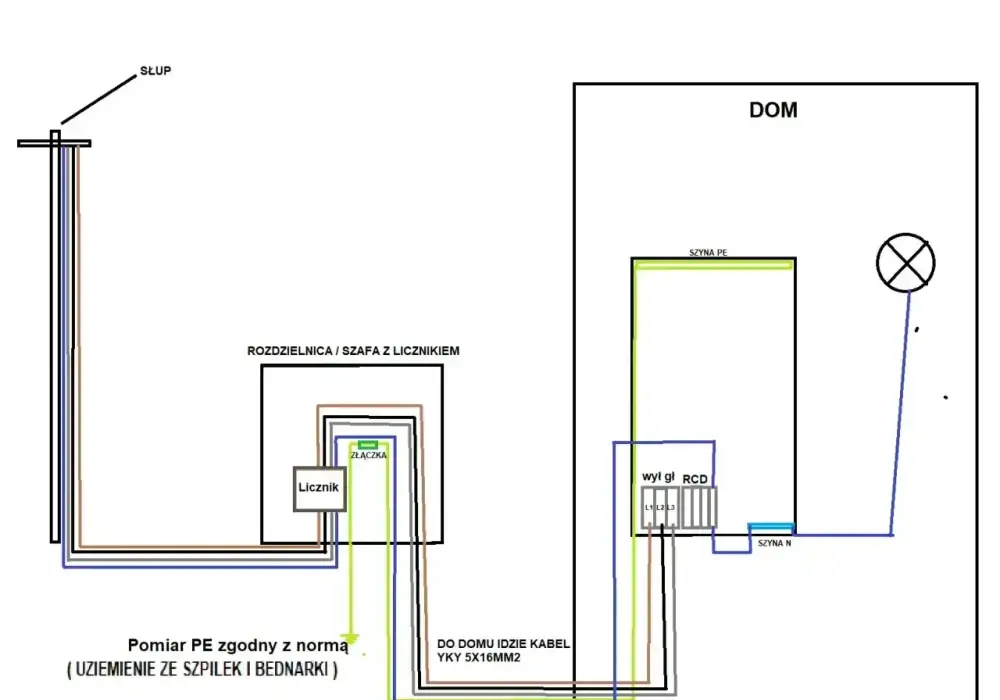

Co obejmuje podłączenie działki do sieci

Podłączenie nieruchomości do sieci składa się z dwóch różnych elementów. Pierwszy to przyłącze wykonywane przez operatora systemu dystrybucyjnego, czyli odcinek sieci zakończony najczęściej złączem kablowym i miejscem na licznik. Drugi to instalacja odbiorcza inwestora, prowadzona od złącza do rozdzielnicy w domu.

To rozróżnienie ma praktyczne znaczenie. Operator może postawić skrzynkę w granicy działki, ale nie oznacza to jeszcze, że w budynku będą działały gniazda. Za kabel od złącza do domu, rozdzielnicę, uziemienie i odbiór instalacji odpowiada zwykle właściciel nieruchomości.

Złącze kablowe czy napowietrzne

W nowych domach najczęściej stosuje się przyłącze kablowe. Przewód biegnie pod ziemią, a skrzynka złączeniowa może zostać umieszczona w linii ogrodzenia. Rozwiązanie jest estetyczne i lepiej chroni instalację przed warunkami atmosferycznymi, ale wymaga wykonania trasy kabla.

Wariant napowietrzny bywa tańszy i prostszy na terenach z istniejącą infrastrukturą, jednak coraz rzadziej pasuje do nowych inwestycji. Ostateczny wariant wynika z warunków technicznych oraz możliwości sieci w konkretnej lokalizacji, a nie wyłącznie z preferencji właściciela.

Jak przejść przez procedurę krok po kroku

Formalności najlepiej rozpocząć jeszcze przed wejściem ekipy budowlanej na działkę. Najpierw ustalam, który operator obsługuje daną lokalizację, a potem składam wniosek o określenie warunków przyłączenia. W Polsce działają między innymi PGE, TAURON Dystrybucja, Energa-Operator, Enea i Stoen Operator.

  1. Sprawdź operatora właściwego dla adresu działki.
  2. Określ moc przyłączeniową oraz planowany sposób zasilania.
  3. Przygotuj dokumenty, w tym dane nieruchomości, tytuł prawny do działki i mapę lub plan sytuacyjny, jeśli wymaga tego formularz.
  4. Złóż wniosek elektronicznie, pocztą albo w punkcie obsługi operatora.
  5. Odbierz warunki przyłączenia i sprawdź w nich miejsce złącza, zakres prac oraz termin.
  6. Podpisz umowę o przyłączenie i pilnuj terminów wskazanych przez operatora.
  7. Wykonaj instalację odbiorczą w domu zgodnie z projektem i wymaganiami technicznymi.
  8. Zgłoś gotowość instalacji, a po spełnieniu warunków operator zamontuje licznik.

Dla typowego domu jednorodzinnego warunki są zwykle wydawane w terminie do 30 dni od kompletnego wniosku. Samo wykonanie przyłącza może potrwać znacznie dłużej, ponieważ zależy od zakresu robót, uzgodnień, pozwoleń i obciążenia lokalnej sieci. Termin wiążący znajdzie się dopiero w umowie.

Jeżeli budowa już trwa, można wystąpić o zasilanie placu budowy. Czasem inwestor korzysta z przyłącza tymczasowego, a później przechodzi na docelowe. To wygodne, ale może oznaczać dodatkowe koszty i kolejne formalności, dlatego przy planowanej szybkiej budowie lepiej od razu zapytać operatora o możliwość przyłącza docelowego.

Ile kosztuje podłączenie prądu do domu

Nie ma jednej ceny dla całej Polski. Opłata zależy od taryfy operatora, mocy przyłączeniowej, rodzaju przyłącza i tego, czy trzeba rozbudować istniejącą sieć. Dla zwykłego domu z przyłączem kablowym można przyjąć orientacyjnie około 60-95 zł netto za 1 kW. Przyłącza napowietrzne bywają tańsze i często mieszczą się w przedziale 15-40 zł netto za 1 kW.

Przykładowa moc Przyłącze kablowe netto Orientacyjnie brutto
12 kW 720-1140 zł 886-1402 zł
14 kW 840-1330 zł 1033-1636 zł
16 kW 960-1520 zł 1181-1870 zł

To tylko opłata za część przyłączeniową według taryfy. Do budżetu trzeba doliczyć instalację od skrzynki do domu, przewierty, prace ziemne, rozdzielnicę, uziemienie, pomiary i dokumentację. W prostej realizacji może to być dodatkowo kilka tysięcy złotych, a trudna trasa przez drogę lub skałkowaty teren szybko podnosi rachunek.

Przeczytaj również: Czy można postawić płot w granicy? Zobacz, co musisz wiedzieć

Kiedy koszt rośnie najbardziej

Największa różnica pojawia się wtedy, gdy działka leży daleko od istniejącej sieci. Operator może wtedy wskazać konieczność rozbudowy albo przebudowy infrastruktury. W takiej sytuacji nie należy zakładać, że podłączenie zamknie się w standardowej opłacie za kilowat.

Dodatkowe koszty mogą wynikać również z długości przyłącza. Niektórzy operatorzy stosują dopłatę za odcinek przekraczający określoną długość, na przykład powyżej 200 metrów. Dokładne zasady zawsze sprawdzam w aktualnej taryfie i warunkach, ponieważ stawki mogą się zmieniać.

Nie mylę też opłaty przyłączeniowej z późniejszym rachunkiem za energię. Po zamontowaniu licznika dochodzą opłaty za sprzedaż i dystrybucję prądu, ale nie są one częścią kosztu budowy przyłącza.

Jak dobrać moc i sposób zasilania

Moc przyłączeniowa mówi, jak duże jednoczesne obciążenie może pobierać budynek. Dla standardowego domu bez ogrzewania elektrycznego często wystarcza 12-16 kW. Przy pompie ciepła, podgrzewaczu przepływowym, saunie, klimatyzacji lub ładowarce samochodu potrzebny może być większy zapas.

Nie wybieram maksymalnej wartości na wszelki wypadek. Większa moc może oznaczać wyższą opłatę przyłączeniową, a zbyt wysoka wartość nie daje żadnej korzyści, jeśli instalacja i tak nie będzie jej wykorzystywać. Z drugiej strony późniejsze zwiększenie mocy wiąże się z nowym wnioskiem i czasem wymaga zmian po stronie sieci.

Wyposażenie domu Rozsądny punkt wyjścia Na co uważać
Dom bez ogrzewania elektrycznego 12-14 kW Jednoczesna praca płyty, piekarnika i czajnika
Pompa ciepła i płyta indukcyjna 14-20 kW Moc urządzeń oraz prąd rozruchowy
Pompa ciepła, fotowoltaika i ładowarka auta 16-25 kW Ładowanie samochodu w czasie pracy ogrzewania

W domu jednorodzinnym zwykle wybiera się zasilanie trójfazowe. Pozwala ono rozłożyć obciążenie między trzy fazy i zasilać urządzenia o większej mocy. Sam fakt posiadania trzech faz nie rozwiązuje jednak problemu źle zaprojektowanej instalacji, dlatego rozdział obwodów powinien przygotować elektryk z uprawnieniami.

Przy planowaniu mocy uwzględniam także przyszłość. Jeżeli dziś nie ma ładowarki samochodowej, ale za kilka lat może się pojawić, lepiej przewidzieć miejsce w rozdzielnicy i odpowiednią trasę kabla. Najtańszy moment na przygotowanie infrastruktury jest przed zasypaniem wykopów, a nie po wykończeniu elewacji.

Biały kabel tworzy zarys domu, a wtyczka symbolizuje przyłącze elektryczne.

Co inwestor wykonuje sam i gdzie powstają błędy

Po stronie właściciela pozostaje zwykle przygotowanie instalacji wewnętrznej oraz odcinka między złączem a budynkiem. Trzeba ustalić trasę kabla, wykonać przepust przez fundament, przygotować rozdzielnicę i zapewnić prawidłowe uziemienie. Te prace powinien prowadzić elektryk posiadający odpowiednie kwalifikacje, a zakończeniem są pomiary i protokół.

Najczęstszy błąd polega na rozpoczęciu robót ziemnych bez sprawdzenia warunków operatora. Skrzynka może znaleźć się w innym miejscu, kabel może wymagać konkretnego typu albo operator może wskazać odmienny układ pomiarowy. Zasypanie trasy przed odbiorem utrudnia późniejszą kontrolę i może wymusić kosztowne odkrywki.

  • Nie zaniżaj mocy tylko po to, by obniżyć opłatę początkową.
  • Nie kupuj kabla na własną rękę bez sprawdzenia wymagań projektowych.
  • Nie zakładaj, że skrzynka oznacza gotowy prąd w domu.
  • Nie pomijaj zgód właścicieli sąsiednich działek, jeśli trasa przebiega poza twoim gruntem.
  • Nie odkładaj wniosku do momentu rozpoczęcia prac wykończeniowych.

Problemy pojawiają się też przy zakupie działki. Sama informacja, że „prąd jest przy drodze”, nie mówi, czy sieć ma wystarczającą moc, gdzie można wykonać złącze i ile będzie kosztować doprowadzenie energii. Przed podpisaniem umowy kupna sprawdziłbym możliwość przyłączenia dla konkretnej działki, a nie tylko obecność słupa lub kabla w pobliżu.

Jak domknąć przyłączenie bez niepotrzebnego oczekiwania

Po zakończeniu prac elektrycznych trzeba zgłosić gotowość instalacji do przyłączenia. Operator może wymagać oświadczenia wykonawcy, protokołów pomiarowych, numeru umowy oraz potwierdzenia opłacenia należności. Dopiero po spełnieniu tych warunków następuje montaż licznika i uruchomienie zasilania.

Przed złożeniem zgłoszenia przygotowałbym jedną teczkę z warunkami, umową, dokumentacją powykonawczą i protokołami. Taki drobiazg często skraca wymianę korespondencji o kilka tygodni. Po uruchomieniu instalacji pozostaje zawarcie umowy ze sprzedawcą energii oraz wybór właściwej taryfy.

Jeżeli dom będzie ogrzewany pompą ciepła albo będzie miał samochód elektryczny, nie patrzyłbym wyłącznie na cenę kilowatogodziny. Znaczenie mają również moc umowna, opłaty stałe i sposób rozliczania zużycia. Dobrze przygotowana instalacja daje większą swobodę niż późniejsze przeróbki, nawet jeśli na początku kosztuje nieco więcej.

Prąd na działce warto zaplanować razem z całym domem

Najbezpieczniejszy plan zakłada rozpoczęcie procedury przyłączeniowej zaraz po zakupie działki, jeszcze przed wyborem wykonawców i zamawianiem materiałów. Wtedy jest czas na uzyskanie warunków, sprawdzenie trasy kabla, dobranie mocy oraz przygotowanie zasilania budowy.

W praktyce największe oszczędności nie wynikają z polowania na najniższą stawkę operatora, lecz z dobrego przygotowania dokumentów i instalacji. Kompletne zgłoszenie, przemyślana moc i uzgodniona trasa pozwalają uniknąć kosztownych zmian, a prąd pojawia się na działce wtedy, gdy naprawdę jest potrzebny.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Opłata przyłączeniowa za przyłącze kablowe wynosi orientacyjnie 60-95 zł netto za 1 kW, a dla przyłącza napowietrznego 15-40 zł netto za 1 kW. Przy 12-16 kW daje to zwykle około 886-1870 zł brutto za część przyłączeniową. Dodatkowo trzeba uwzględnić kabel od złącza do domu, prace ziemne, rozdzielnicę, uziemienie i pomiary.

Dla standardowego domu bez ogrzewania elektrycznego zwykle wystarcza 12-14 kW. Pompa ciepła i płyta indukcyjna mogą wymagać 14-20 kW, a połączenie pompy ciepła, fotowoltaiki i ładowarki auta 16-25 kW. Moc warto dobrać z uwzględnieniem urządzeń pracujących jednocześnie oraz planowanych rozwiązań w przyszłości.

Najpierw trzeba ustalić operatora właściwego dla lokalizacji, określić moc i złożyć wniosek o warunki przyłączenia. Zwykle potrzebne są dane nieruchomości, tytuł prawny do działki oraz mapa lub plan sytuacyjny, jeśli wymaga tego formularz. Po otrzymaniu warunków podpisuje się umowę, wykonuje instalację odbiorczą, zgłasza jej gotowość i przekazuje wymagane protokoły przed montażem licznika.

Operator wykonuje część sieciową zakończoną najczęściej złączem kablowym i miejscem na licznik. Właściciel zwykle organizuje odcinek od złącza do budynku, przepust przez fundament, rozdzielnicę, uziemienie, pomiary i dokumentację powykonawczą. Skrzynka w granicy działki nie oznacza jeszcze, że instalacja w domu jest gotowa do użytkowania.

Tagi
licznik
rozdzielnica
uziemienie
przyłącze
moc przyłączeniowa
Udostępnij artykuł
Autor Krystian Lewandowski
Krystian Lewandowski
Nazywam się Krystian Lewandowski i mam 14-letnie doświadczenie w branży budowlanej. Moja przygoda z budownictwem zaczęła się od fascynacji procesami, które sprawiają, że z pozornie prostych materiałów powstają niezwykłe konstrukcje. Z czasem zrozumiałem, jak ważne jest dzielenie się wiedzą na temat najlepszych praktyk, nowoczesnych rozwiązań oraz trendów w tej dynamicznej dziedzinie. Piszę o różnych aspektach budownictwa, od technologii budowlanych po zarządzanie projektami. Staram się w przystępny sposób tłumaczyć złożone zagadnienia, porównując różne źródła i aktualizując informacje, aby dostarczyć czytelnikom rzetelnych i użytecznych treści. Moją misją jest, aby każdy, kto interesuje się budownictwem, mógł znaleźć w moich tekstach jasne i zrozumiałe informacje, które pomogą mu lepiej zrozumieć otaczający świat budowlany.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
