Dobry dom zaczyna się od dokumentacji, która porządkuje bryłę, funkcję, usytuowanie na działce i formalności urzędowe. W praktyce projekt architektoniczno budowlany decyduje o tym, czy inwestycja będzie zgodna z planem miejscowym, wygodna w codziennym użytkowaniu i możliwa do sprawnego zatwierdzenia. Poniżej rozkładam temat na części: co zawiera projekt, jak go czytać, ile kosztuje i kiedy lepiej postawić na rozwiązanie gotowe, a kiedy na indywidualne.
Najważniejsze fakty, które warto znać przed budową domu
- Projekt budowlany domu to nie jeden dokument, ale zestaw kilku części, z których każda odpowiada za inny etap decyzji.
- Część architektoniczna opisuje funkcję domu, jego formę, parametry i zgodność z MPZP albo warunkami zabudowy.
- Gotowy projekt jest zwykle tańszy i szybszy, ale przy trudnej działce adaptacja potrafi skasować część oszczędności.
- Projekt indywidualny kosztuje więcej, ale daje większą kontrolę nad układem, bryłą i rozwiązaniami technicznymi.
- Najdroższe błędy wynikają najczęściej z pominięcia planu miejscowego, badań gruntu i dodatkowych kosztów adaptacji.
- Im wcześniej dopniesz formalności, tym mniej zmian wraca na stół w trakcie budowy.
Czym jest i kiedy naprawdę go potrzebujesz
To nie jest tylko zestaw rysunków do urzędu, ale dokumentacja, która pokazuje, co ma powstać, gdzie ma stanąć i na jakich zasadach ma być wykonane. W domu jednorodzinnym ta część projektu ma znaczenie większe, niż wielu inwestorów zakłada, bo to właśnie ona porządkuje relację między działką, przepisami i późniejszą budową.
Na Gov.pl jasno rozdzielono sytuacje, w których wystarczy zgłoszenie z projektem, oraz te, w których potrzebne jest pozwolenie na budowę. Jeśli dla działki nie ma miejscowego planu zagospodarowania przestrzennego, zwykle dochodzi jeszcze decyzja o warunkach zabudowy. Jeśli obszar oddziaływania domu wychodzi poza granice działki, sprawa także robi się bardziej wymagająca formalnie.
W praktyce warto pamiętać o jednym: zatwierdzony projekt nie jest jeszcze gotową budową. To dopiero punkt wyjścia do dalszych kroków, takich jak dopracowanie detali wykonawczych, koordynacja instalacji i przygotowanie placu budowy. Dlatego od początku patrzę na dokumentację szerzej niż tylko przez pryzmat „czy urząd to przyjmie”.
Żeby ocenić, czy projekt naprawdę działa, trzeba rozłożyć go na części i zobaczyć, co każda z nich wnosi do całej inwestycji.

Co powinno znaleźć się w projekcie budowlanym domu
Z informacji GUNB wynika, że projekt budowlany składa się z trzech części. To bardzo praktyczny układ, bo każda część odpowiada za inny poziom decyzji: jedna mówi, gdzie budynek stoi, druga jak wygląda i działa, a trzecia jak go bezpiecznie wykonać.
| Element | Co pokazuje | Dlaczego jest ważny |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Usytuowanie domu, dojazd, media, odległości od granic, zjazd, teren budowy | Bez niego nie da się sprawdzić, czy dom mieści się w granicach działki i przepisów |
| Część architektoniczno-budowlana | Funkcję domu, bryłę, układ, wygląd zewnętrzny, parametry i zgodność z planem lub WZ | To ona opisuje, jak dom będzie wyglądał i jak będzie używany na co dzień |

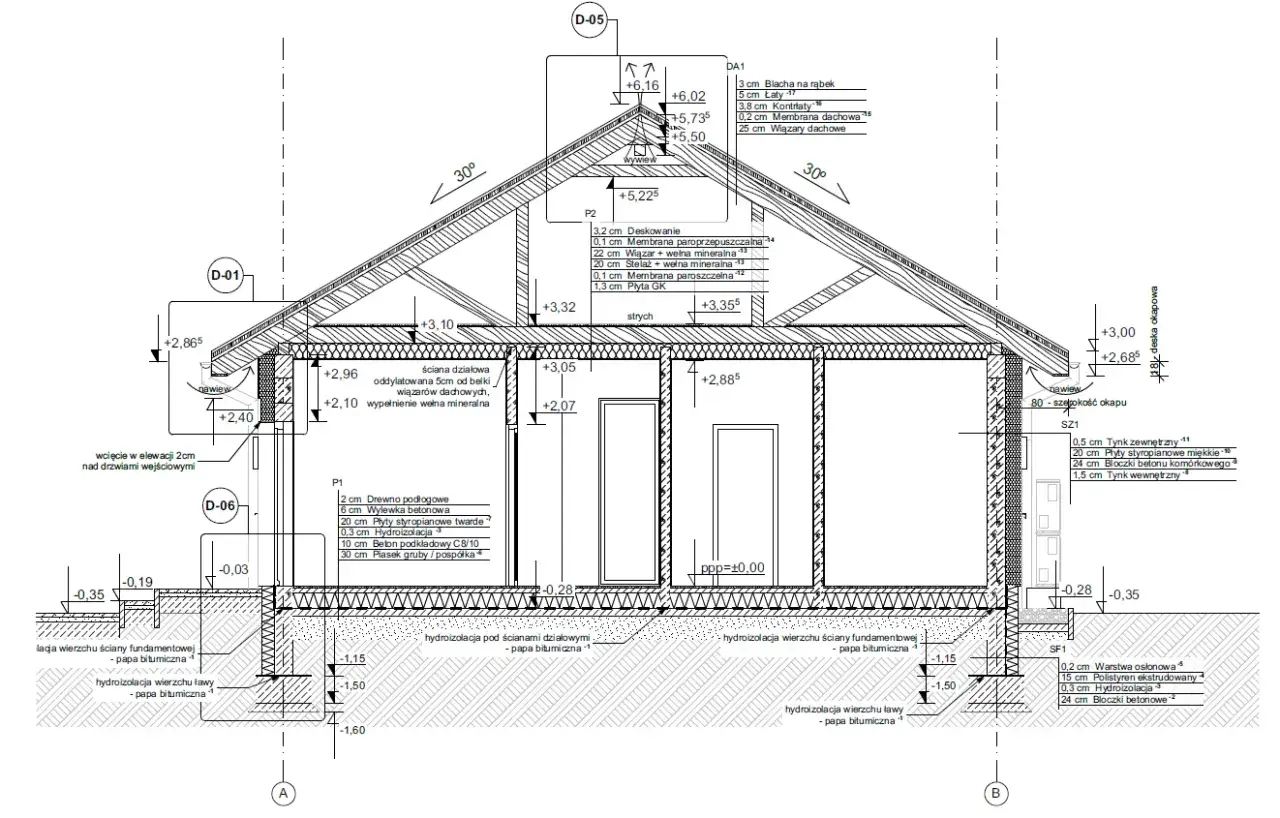

| Projekt techniczny | Rozwiązania konstrukcyjne, instalacyjne i wykonawcze | Jest potrzebny, żeby budowa była bezpieczna i spójna technologicznie |
| Załączniki | Opinie, uzgodnienia, uprawnienia projektanta, oświadczenia i inne wymagane dokumenty | Bez kompletu załączników formalności zwykle się wydłużają |
W samej części architektonicznej liczą się przede wszystkim: rodzaj i przeznaczenie obiektu, program użytkowy, układ przestrzenny, forma architektoniczna, wygląd zewnętrzny oraz parametry takie jak kubatura, powierzchnia, wysokość i liczba kondygnacji. Innymi słowy, to nie jest ozdobnik do wniosku, tylko opis tego, co faktycznie ma powstać.
Jeżeli dokumentacja wygląda „ładnie”, ale nie odpowiada na pytanie, jak dom ma funkcjonować na działce i w codziennym życiu, to znaczy, że jest dopracowana tylko połowicznie. Właśnie dlatego zawsze czytam ją od środka, a nie od okładki.
Jak czytać część architektoniczno-budowlaną przed akceptacją
Układ funkcjonalny domu
Ja zaczynam od wnętrza, nie od elewacji. Sprawdzam, czy strefa dzienna i nocna są logicznie rozdzielone, czy wejście nie otwiera od razu całego domu i czy zostało miejsce na przechowywanie, pralnię, spiżarnię oraz sensowne ciągi komunikacyjne.
- Czy salon nie jest jednocześnie korytarzem dla całego domu.
- Czy kuchnia ma sensowny kontakt z jadalnią i zapleczem.
- Czy łazienki nie są „dopychane” kosztem wygody użytkowania.
- Czy na meble i sprzęty zostaje realna przestrzeń, a nie tylko ładny rzut.
Najdroższe błędy biorą się z tego, że plan wygląda dobrze na papierze, ale nie działa w codziennym użytkowaniu. To właśnie na tym etapie później najtrudniej coś poprawić bez kosztownych zmian.
Bryła i parametry
Drugi krok to forma budynku. Patrzę na wysokość, kąt nachylenia dachu, powierzchnię zabudowy, odległości od granic, a także na to, jak dom wpisuje się w warunki działki i ograniczenia wynikające z planu albo decyzji WZ. Prosta bryła z dwuspadowym dachem zwykle jest tańsza w wykonaniu niż projekt pełen załamań, lukarn i wysuniętych elementów.
Tu liczy się też orientacja względem stron świata. Salon od południa, sypialnie tam, gdzie nie trzeba ich przegrzewać, garaż i pomieszczenia techniczne w miejscach mniej atrakcyjnych użytkowo. To drobiazgi, ale w późniejszym komforcie robią dużą różnicę.
Przeczytaj również: Cena styropianu - Jak nie przepłacić? Porównanie i porady
Konstrukcja i instalacje
W projekcie muszą być jasne decyzje konstrukcyjne i instalacyjne: jaki strop, jaka technologia ścian, gdzie będzie wentylacja, czy przewidziano rekuperację, pompę ciepła, ogrzewanie podłogowe, kominek albo inne rozwiązania wymagające miejsca i koordynacji. Im wcześniej to ustalisz, tym mniej ryzyka, że później jedna decyzja wymusi poprawki w kilku branżach jednocześnie.
Ja osobiście wolę prostsze, dobrze policzone rozwiązania niż efektowne układy, które po zsumowaniu kosztów okazują się zbyt ciężkie dla budżetu. Po takim przeglądzie naturalnie pojawia się pytanie, czy lepiej iść w projekt gotowy, czy od razu zamówić indywidualny.
Gotowy projekt czy indywidualny wariant
To jeden z tych wyborów, które naprawdę wpływają na cały proces. Gotowy projekt kusi ceną i tempem, ale jeśli działka jest trudna albo oczekiwania nietypowe, adaptacja może mocno podnieść koszt i wydłużyć formalności.
| Kryterium | Projekt gotowy z adaptacją | Projekt indywidualny |
|---|---|---|
| Cena | Zwykle 2 000-8 000 zł za projekt, plus 2 000-8 000 zł za adaptację | Najczęściej 100-250 zł/m², więc dom 150 m² to około 15 000-37 500 zł |
| Czas | Wybór jest szybki, adaptacja zwykle zajmuje 2-8 tygodni | Najczęściej 3-6 miesięcy, czasem dłużej przy wielu poprawkach |
| Dopasowanie do działki | Dobre przy standardowej parceli, słabsze przy trudnych warunkach | Pełne, bo projekt powstaje od początku pod konkretne miejsce i potrzeby |
| Ryzyko kompromisów | Średnie, bo projekt trzeba dopasować do gotowej koncepcji | Niższe, ale wymaga większego budżetu i cierpliwości |
| Dla kogo | Dla osób z prostą działką i standardowym programem domu | Dla inwestorów z nietypową działką, ostrymi ograniczeniami lub bardzo konkretną wizją |
Najważniejsza praktyczna zasada jest prosta: jeśli po adaptacji gotowego projektu i tak trzeba mocno przestawiać układ, dach i konstrukcję, projekt indywidualny często przestaje być luksusem, a zaczyna być rozsądniejszym wyborem. Właśnie dlatego nie patrzę wyłącznie na cenę zakupu, ale na koszt całego dopasowania.
W tym miejscu budżet warto policzyć szerzej niż tylko samą dokumentację, bo to zwykle dopiero początek wydatków.
Ile to trwa i ile kosztuje naprawdę
W wycenach łatwo skupić się na cenie projektu, a potem zaskakują dodatkowe elementy: mapa do celów projektowych, badania geotechniczne, poprawki po konsultacjach, uzgodnienia branżowe i czas potrzebny na dopięcie formalności. Przy domu o powierzchni 120-150 m² sam projekt nie jest całym kosztem, tylko jego pierwszą większą pozycją.
| Pozycja | Typowy zakres | Co najbardziej wpływa na cenę |
|---|---|---|
| Gotowy projekt domu | 2 000-8 000 zł | Powierzchnia, renoma pracowni, stopień dopracowania detali |
| Adaptacja projektu gotowego | 2 000-8 000 zł | Zakres zmian, lokalne warunki, liczba uzgodnień |
| Projekt indywidualny | 15 000-37 500 zł przy domu 150 m² | Skomplikowanie bryły, liczba branż, tempo decyzji inwestora |
| Dodatkowe opracowania | Zwykle kilka tysięcy złotych łącznie | Mapa, geotechnika, opinie, poprawki i uzgodnienia |
Jeśli chodzi o czas, gotowy projekt z adaptacją da się często zamknąć w 4-10 tygodniach, o ile działka i dokumenty są przygotowane bez opóźnień. Projekt indywidualny zwykle zajmuje 3-6 miesięcy, a przy skomplikowanych założeniach nawet dłużej. Przy składaniu dokumentów trzeba też mieć przygotowaną wersję papierową w trzech egzemplarzach albo elektroniczną.
Najwięcej czasu nie zabierają same rysunki, tylko decyzje, poprawki i oczekiwanie na brakujące materiały. Gdy to się zlekceważy, budżet i harmonogram rozjeżdżają się szybciej niż konstrukcja dachu.
Błędy, które później kosztują najwięcej
W budowie domu najdroższe są nie spektakularne pomyłki, tylko drobne zaniedbania, które wydają się niewinne na etapie planowania. Z mojego doświadczenia najczęściej powtarzają się te same błędy.
- Kupno projektu bez sprawdzenia MPZP albo WZ. Dom może wyglądać świetnie w katalogu, ale po zderzeniu z lokalnymi ograniczeniami wymaga kosztownych zmian.
- Brak badań gruntu. Bez nich łatwo dobrać fundamenty „na oko”, a to najgorsza możliwa oszczędność.
- Ignorowanie obszaru oddziaływania obiektu. Jeśli budynek wpływa na sąsiednie działki, procedura bywa cięższa niż zakładano.
- Za duża liczba zmian po wyborze projektu. Każda większa korekta potrafi pociągnąć za sobą kolejne, zwłaszcza przy konstrukcji i instalacjach.
- Stawianie na efektowną bryłę zamiast prostego rozwiązania. Skomplikowana architektura zwykle kosztuje więcej na etapie budowy i późniejszego utrzymania.
- Odkładanie decyzji technicznych na później. Wentylacja, ogrzewanie, komin, rekuperacja czy układ instalacji muszą być dopięte zanim ruszy plac budowy.
W praktyce największe oszczędności przynosi nie cięcie jakości, ale eliminacja chaosu. Jeśli projekt jest spójny, zrobiony pod konkretną działkę i bez ciągłych poprawek, budowa idzie po prostu spokojniej.
Co sprawdzić, zanim dokumenty trafią do urzędu
Przed złożeniem dokumentów robię jeszcze krótki audyt. To moment, w którym można wyłapać większość problemów bez kosztownego wracania do projektu po kilku tygodniach.
- Zgodność z planem albo WZ. Bryła, dach, wysokość i usytuowanie muszą odpowiadać temu, co wolno zbudować na działce.
- Komplet załączników. Oświadczenia, uprawnienia projektanta, mapa i wymagane uzgodnienia powinny być spójne i aktualne.
- Spójność PZT i części architektonicznej. Jeśli przesuniesz budynek na działce, zmieniają się odległości, dojazd i czasem układ mediów.
- Gotowość do rozpoczęcia robót. Warto mieć wcześniej ustalone wytyczenie geodezyjne, niwelację terenu i podłączenia do mediów.
- Rezerwa budżetowa. Przy projekcie i adaptacji zawsze zostawiam margines na poprawki, dodatkowe opracowania i drobne zmiany techniczne.
Dobrze przygotowana dokumentacja nie gwarantuje bezproblemowej budowy, ale bardzo mocno zmniejsza liczbę niespodzianek. W domu jednorodzinnym najwięcej wygrywa się nie na efektownych detalach, tylko na spójności: działka, projekt, formalności i budżet muszą mówić jednym językiem. Jeśli to dopniesz przed startem, budowa zwykle staje się dużo prostsza, niż sugeruje pierwszy rzut oka na papierach.
