Zmiana układu istniejącego budynku, hali albo lokalu to nie tylko kwestia estetyki. Najczęściej chodzi o bezpieczeństwo konstrukcji, formalności w urzędzie, realny budżet i to, czy po zakończeniu prac obiekt będzie działał lepiej, czy zacznie sprawiać problemy. Poniżej porządkuję najważniejsze różnice między remontem, zmianą parametrów technicznych, pozwoleniem i zgłoszeniem oraz pokazuję, na co patrzę najpierw, gdy zakres dotyczy ścian nośnych, stropów, dachu albo instalacji.
Najważniejsze rzeczy do ustalenia przed zmianą istniejącej konstrukcji
- Najpierw trzeba ustalić skutek techniczny, a dopiero potem nazwać roboty. Sama etykieta z oferty wykonawcy nie wystarcza.
- Zmiana parametrów użytkowych lub technicznych to zwykle coś więcej niż odświeżenie wnętrza, ale jeszcze niekoniecznie rozbudowa.
- Przy ingerencji w elementy nośne warto od razu włączyć projektanta konstrukcji i policzyć obciążenia.
- Przy zgłoszeniu roboty zwykle startują po 21 dniach, jeśli urząd nie wniesie sprzeciwu.
- Przy większym zakresie czas i koszt rosną głównie przez ekspertyzy, wzmocnienia i odtworzenie wykończeń.
Na czym polega przebudowa i czym różni się od remontu
W praktyce nie zaczynam od pytania, jak inwestor nazwał roboty, tylko co one realnie zmienią w obiekcie. Budowlane ABC opisuje ją jako roboty, w wyniku których zmieniają się parametry użytkowe albo techniczne istniejącego obiektu, ale nie jego podstawowe gabaryty. To ważne rozróżnienie, bo inaczej traktuje się zwykłe odtworzenie stanu pierwotnego, a inaczej ingerencję w układ nośny, funkcję pomieszczeń albo parametry użytkowe.
| Rodzaj robót | Co się zwykle zmienia | Przykład | Typowy skutek |
|---|---|---|---|
| Remont | Stan techniczny lub wizualny bez zmiany parametrów obiektu | Wymiana tynków, malowanie, odtworzenie pokrycia dachowego | Obiekt wraca do wcześniejszego stanu |
| Zmiana układu istniejącego obiektu | Funkcja, układ pomieszczeń, instalacje, nośność lokalna | Nowy otwór w ścianie nośnej, korekta układu komunikacji | Potrzebna ocena techniczna i często projekt |
| Rozbudowa | Obrys, powierzchnia lub kubatura | Dobudowa skrzydła budynku, tarasu na osobnej konstrukcji | Obiekt zajmuje więcej miejsca |
| Nadbudowa | Wysokość lub liczba kondygnacji | Dodanie piętra albo poddasza użytkowego | Wzrasta obciążenie i zwykle skala formalności |
| Odbudowa | Odtworzenie po zniszczeniu | Przywrócenie budynku po pożarze lub katastrofie | Wchodzą w grę inne przepisy niż przy zwykłym remoncie |
Najprostsza reguła brzmi tak: jeśli odtwarzasz to, co już było, mówimy o remoncie; jeśli zmieniasz sposób działania obiektu, wchodzisz w głębszą ingerencję. W obiektach liniowych, takich jak droga albo sieć, ta granica bywa jeszcze ostrzejsza, bo zmiana geometrii potrafi od razu przesunąć kwalifikację robót. To właśnie dlatego sama nazwa z kosztorysu nigdy nie powinna zamykać tematu.
Kiedy wystarczy zgłoszenie, a kiedy potrzebne jest pozwolenie

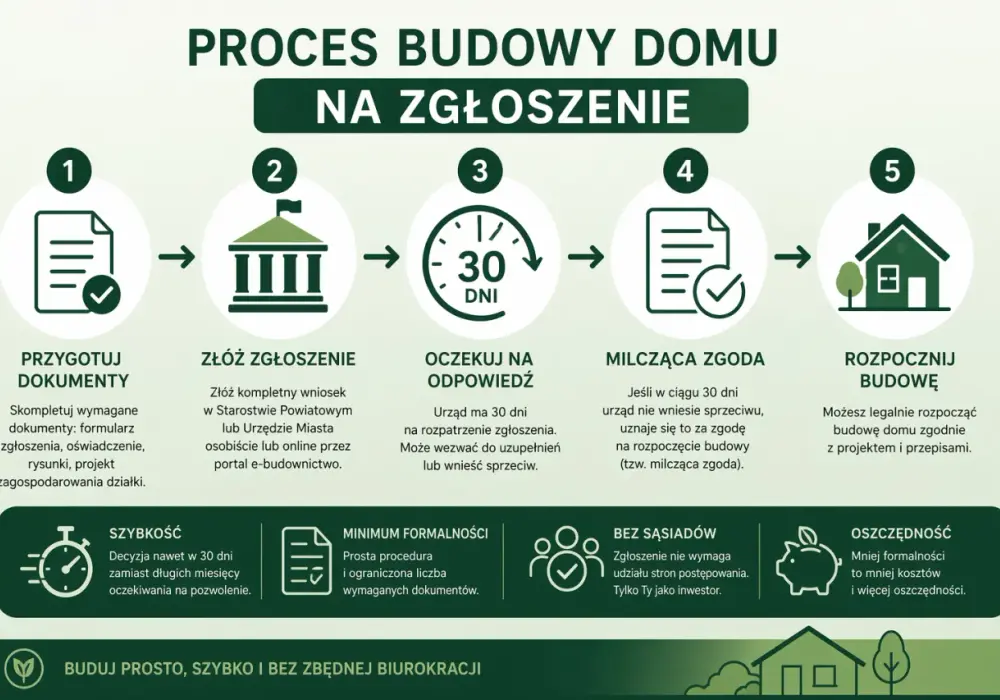

Tu najczęściej pojawia się kosztowny błąd: inwestor zaczyna roboty, a dopiero później sprawdza, czy wybrał właściwą ścieżkę formalną. Biznes.gov.pl przypomina, że po kompletnym zgłoszeniu można zwykle ruszyć po 21 dniach, jeśli urząd nie wniesie sprzeciwu. Przy większej ingerencji w konstrukcję, układ funkcjonalny albo bezpieczeństwo pożarowe trzeba jednak liczyć się z pozwoleniem na budowę albo z bardziej rozbudowaną dokumentacją.
- Jeśli prace dotyczą tylko niewielkich zmian bez wpływu na konstrukcję, często wystarcza zgłoszenie albo nie ma go wcale.
- Jeśli naruszasz ścianę nośną, strop, dach, fundamenty albo układ przeciwpożarowy, rośnie szansa na pozwolenie i projekt budowlany.
- W budynku mieszkalnym jednorodzinnym stosuje się osobny formularz PB-2a dla zgłoszenia budowy lub przebudowy domu jednorodzinnego.
- Jeśli obiekt jest zabytkiem, nie warto zakładać uproszczonej ścieżki bez sprawdzenia dodatkowych wymagań.
- Przy zmianie funkcji lokalu albo obiektu może dojść też procedura zmiany sposobu użytkowania, zwłaszcza gdy prace wpływają na bezpieczeństwo lub warunki sanitarne.
W praktyce patrzę na trzy pytania: czy zmienia się konstrukcja, czy zmienia się funkcja oraz czy zmieniają się warunki bezpieczeństwa. Jeśli choć na jedno z nich odpowiedź brzmi „tak”, formalności zwykle robią się poważniejsze. To dobry moment, żeby wejść głębiej w samą ocenę techniczną, bo od niej zależy, czy robota będzie bezpieczna i opłacalna.

Jak ocenić wpływ prac na nośność i bezpieczeństwo
Najwięcej problemów widzę wtedy, gdy ktoś zakłada, że „to tylko wycięcie kawałka ściany” albo „tylko przesunięcie wejścia”. W konstrukcji nie ma małych decyzji, jeśli dotyczą elementów nośnych. Ściana nośna, strop, podciąg i fundamenty pracują jako układ, więc każda ingerencja w jeden z tych elementów musi być policzona, a nie zgadywana.
Ściany nośne i otwory
Jeśli planujesz nowy otwór drzwiowy lub szersze przejście, kluczowe jest ustalenie, czy ściana naprawdę przenosi obciążenia. Czasem da się to zrobić, ale wymaga to nadproża, czasem także słupków i lokalnego wzmocnienia. Nadproże to element przejmujący ciężar z nad otworu, więc nie jest dodatkiem „na wszelki wypadek”, tylko koniecznym zabezpieczeniem.
Stropy, belki i dach
Strop nie lubi niespodzianek. Zmiana układu ścian działowych, dołożenie cięższych warstw podłogi, przesunięcie schodów albo adaptacja poddasza może zmienić obciążenia punktowe i liniowe. W dachu podobnie: jeśli ingerujesz w więźbę, musisz sprawdzić układ sił, a nie tylko geometrę wnętrza. W praktyce pomaga inwentaryzacja, czyli dokładny opis tego, co faktycznie istnieje, a nie tego, co widnieje w starym projekcie.
Przeczytaj również: Stojaki do kręcenia zbrojenia – najlepsze opcje i praktyczne porady
Instalacje i wymagania pożarowe
Zmiany konstrukcyjne często pociągają za sobą instalacje, a wtedy dochodzą kolejne ograniczenia. Przesunięcie pionu kanalizacyjnego, wentylacji, rozdzielni elektrycznej albo elementów przeciwpożarowych może wpływać na funkcjonalność całego obiektu. Jeśli zmieniasz układ przegród, zawsze sprawdzam też akustykę, wentylację i drogi ewakuacyjne, bo to właśnie one najczęściej psują finalny efekt, choć na etapie projektu wydają się poboczne.
Dobrze przeprowadzona ocena techniczna oszczędza pieniądze, bo pozwala od razu odsiać pomysły efektowne, ale ryzykowne. Gdy ten etap jest zamknięty, można przejść do procesu, który od początku do końca porządkuje roboty na budowie.
Jak prowadzę taki proces od inwentaryzacji do odbioru
Najbardziej przewidywalny przebieg prac wygląda podobnie niezależnie od skali. Różni się tylko liczba branż i poziom komplikacji. Ja zwykle układam to w sześć kroków, bo taki porządek ogranicza chaos i zmniejsza ryzyko kosztownych poprawek.
- Inwentaryzacja stanu istniejącego - pomiary, zdjęcia, sprawdzenie układu konstrukcyjnego i instalacyjnego.
- Ocena techniczna - projektant albo konstruktor sprawdza, co można ruszyć bezpiecznie, a czego nie wolno dotykać.
- Koncepcja i wycena - na tym etapie dopiero widać, czy inwestycja ma sens finansowy.
- Wybór ścieżki formalnej - zgłoszenie, pozwolenie lub połączenie z inną procedurą, jeśli zmienia się też sposób użytkowania.
- Realizacja robót - najlepiej z nadzorem osoby, która rozumie konstrukcję, a nie tylko wykończenie.
- Odbiór i aktualizacja dokumentacji - po zakończeniu prac warto mieć rysunki powykonawcze i spójny zestaw danych o obiekcie.
W całym tym procesie najbardziej niedoceniana jest dokumentacja. Bez niej łatwo po miesiącu nie pamiętać, gdzie biegną nowe instalacje, które nadproża zostały wzmocnione i jakie materiały ostatecznie zastosowano. A potem każda kolejna naprawa albo modernizacja staje się droższa. Z tego miejsca już tylko krok do pytania o pieniądze, bo właśnie one najczęściej decydują, czy projekt dojdzie do skutku.
Ile kosztują takie roboty i gdzie budżet najczęściej puchnie
Wyceny bardzo zależą od regionu, dostępu do obiektu i tego, czy pracujesz na mieszkaniu, domu, hali czy lokalu usługowym. Mimo to da się podać sensowne widełki, które pomagają nie planować wszystkiego zbyt optymistycznie. Najmocniej koszt podbijają nie same prace rozbiórkowe, tylko wzmocnienia, poprawki instalacyjne i odtworzenie wykończeń.
| Zakres | Co zwykle obejmuje | Orientacyjny koszt | Orientacyjny czas |
|---|---|---|---|
| Lekkie zmiany wewnętrzne | Przesunięcie lekkich ścian, korekta instalacji, drobne przeróbki | 5 000-20 000 zł | 1-3 tygodnie |
| Średni zakres | Otwory w ścianach, nadproża, projekt konstrukcyjny, większe poprawki instalacji | 20 000-60 000 zł | 3-8 tygodni |
| Ciężka ingerencja | Stropy, dach, fundamenty, zmiana funkcji, ekspertyzy i uzgodnienia | 60 000-200 000 zł i więcej | 2-4 miesiące |
Do tego dochodzą koszty formalne. Przy pozwoleniu na budowę dla robót tego typu opłata skarbowa bywa liczona jako 50% standardowej stawki przewidzianej dla decyzji. Jeśli dochodzi projekt, geodeta, opinia przeciwpożarowa albo ekspertyza konstrukcyjna, budżet robi się wyraźnie szerszy niż sam koszt robocizny. To normalne, ale tylko wtedy, gdy jest zaplanowane od początku.
W praktyce widzę jeszcze jeden wzór: im później inwestor dowiaduje się o ukrytych problemach, tym większa szansa na przekroczenie budżetu. Dlatego następna sekcja jest zwykle najbardziej oszczędzająca pieniądze.
Najczęstsze błędy, które psują nawet dobrze zaczęty projekt
Tu nie ma spektakularnych tajemnic, są za to bardzo powtarzalne potknięcia. Jeśli unikniesz tych kilku rzeczy, masz dużą szansę skończyć roboty bez nerwowego gaszenia pożarów.
- Brak inwentaryzacji - bez dokładnych pomiarów łatwo zamówić projekt do obiektu, który już nie wygląda jak na starych rysunkach.
- Dotykanie elementów nośnych bez obliczeń - to najkrótsza droga do pęknięć, ugięć i dodatkowych wzmocnień.
- Mylenie zmian estetycznych z technicznymi - nowy układ funkcjonalny potrafi uruchomić wymagania, których nie widać na pierwszy rzut oka.
- Start robót przed domknięciem formalności - oszczędność kilku dni potrafi zamienić się w miesiące przestoju.
- Brak koordynacji branż - konstrukcja, instalacje i wykończenie muszą być policzone razem, nie osobno.
- Zbyt niski zapas finansowy - przy robotach na istniejącym obiekcie sensowny bufor to zwykle 15-25% budżetu.
Jeśli widzę projekt, w którym opisano tylko kolor ścian i typ płytek, a nie ma ani słowa o konstrukcji, traktuję to jako sygnał ostrzegawczy. W takich pracach porządek zaczyna się dużo wcześniej niż wejście ekipy na budowę. Ostatni krok to już kontrola tego, czy wszystko jest dopięte na tyle, by nie zatrzymać robót po kilku dniach.
Co sprawdzić przed startem, żeby roboty nie stanęły po kilku dniach
- czy masz aktualny opis stanu istniejącego i czy zgadza się z pomiarami na miejscu,
- czy dokument formalny odpowiada rzeczywistemu zakresowi prac,
- czy konstruktor wskazał elementy, których nie wolno ruszać bez dodatkowego wzmocnienia,
- czy wykonawca dostał rysunki, kolejność robót i odpowiedzialność za wzmocnienia,
- czy przewidziano zabezpieczenie instalacji, pylenia, hałasu i dostępu do mediów,
- czy umowa obejmuje też prace naprawcze po odkryciu ukrytych usterek.
Dobrze przygotowana zmiana istniejącego obiektu nie zaczyna się od młota, tylko od porządku w dokumentach, pomiarach i odpowiedzialności. Gdy ten etap jest zrobiony rzetelnie, prace idą szybciej, ryzyko spada, a finalny efekt zwykle wygląda tak, jak zakładał projekt, a nie jak seria kompromisów wymuszonych w trakcie budowy.
