Uziom fundamentowy jest jednym z najskuteczniejszych sposobów przygotowania budynku do bezpiecznej pracy instalacji elektrycznej i odgromowej. Dobrze zaprojektowany daje stabilne uziemienie na lata, ogranicza ryzyko przepięć i ułatwia wyrównanie potencjałów w całym obiekcie. W praktyce liczą się jednak nie tylko same materiały, ale też układ zbrojenia, sposób połączeń, wyprowadzenie przewodu do GSU i poprawny odbiór przed zalaniem betonu.
Najważniejsze rzeczy, które warto wiedzieć przed podjęciem decyzji
- Najlepszy moment na wykonanie to etap fundamentów, bo późniejsze poprawki są trudne i kosztowne.
- Liczy się ciągłość połączeń, a nie samo „położenie bednarki” w betonie.
- Materiał trzeba dobrać do strefy pracy: inne wymagania ma element całkowicie zatopiony w betonie, inne odcinek wychodzący do gruntu lub ponad fundament.
- W dużych obiektach dochodzą połączenia poprzeczne i kontrola oczek siatki, żeby układ był równomierny.
- Bez dokumentacji i pomiarów łatwo przegapić błąd, którego nie da się już naprawić po wylaniu betonu.
- To zwykle najtańsza droga do dobrego uziemienia, ale tylko wtedy, gdy jest zrobiona na etapie budowy.

Jak działa uziemienie w fundamencie i dlaczego zwykle daje najlepszy punkt wyjścia
W nowym budynku taki układ wykorzystuje zbrojenie i metalowe elementy fundamentu jako część instalacji uziemiającej. W praktyce chodzi o to, by prąd zakłóceniowy, przepięciowy albo piorunowy miał możliwie krótką i stabilną drogę do ziemi, a cały obiekt zachowywał wyrównany potencjał. To ważne nie tylko dla ochrony ludzi, ale też dla elektroniki, automatyki domowej, pomp ciepła, instalacji PV czy bram i systemów teletechnicznych.
Największa zaleta jest prosta: element działa razem z budynkiem, a nie obok niego. Nie trzeba później kopać wokół domu, dokładać osobnych wykopów ani godzić się na rozwiązania prowizoryczne. Dlatego przy nowej inwestycji patrzę na ten układ jak na fundament bezpieczeństwa, a nie dodatkowy „gadżet” elektryczny.
Warto też wiedzieć, że nie ma jednej magicznej liczby omów, która automatycznie rozstrzyga o jakości dla każdego budynku. Ostateczny efekt zależy od geometrii układu, rodzaju gruntu, połączeń i tego, czy całość została dobrze wpięta w instalację. Stąd pierwszy wniosek jest praktyczny: liczy się projekt, a nie tylko sam materiał. To prowadzi nas do tego, jak taki układ powinien wyglądać w konstrukcji.
Jak wygląda poprawny układ i z czego się go robi

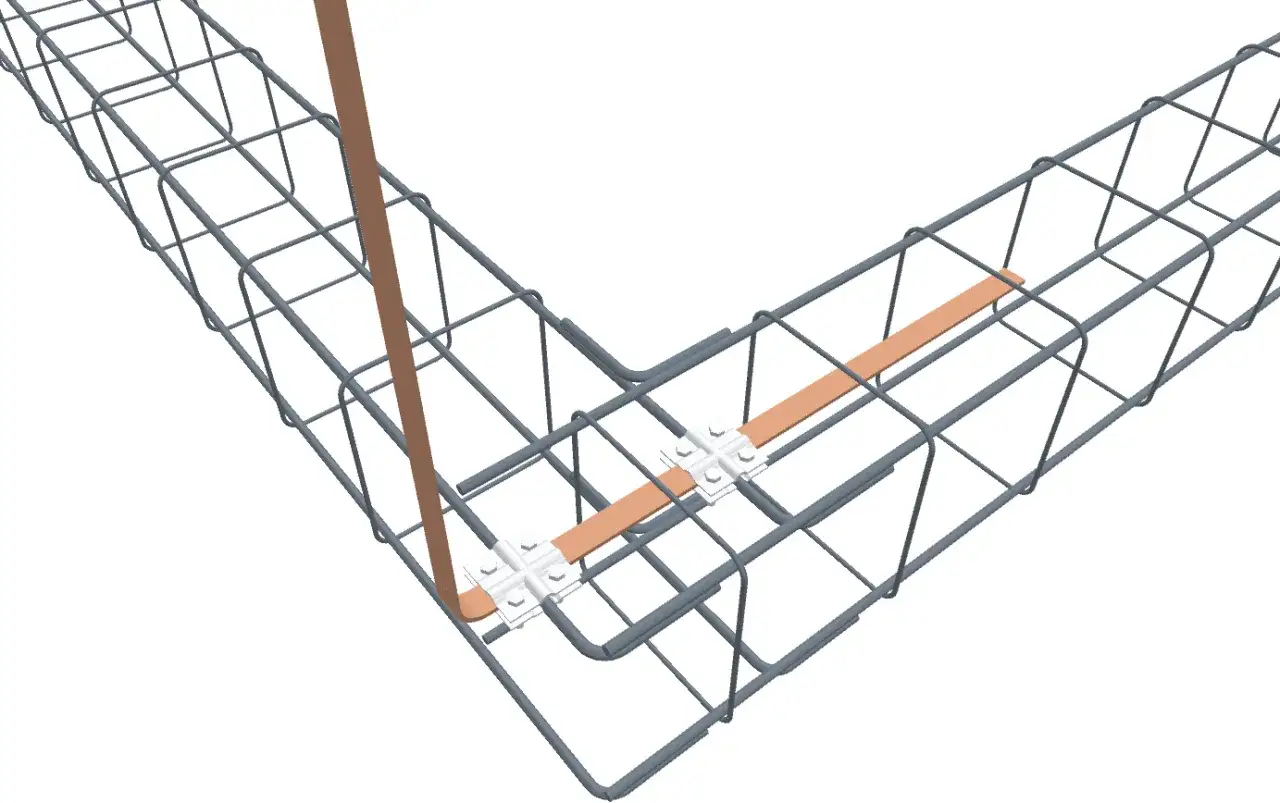

Najczęściej wykonuje się zamknięty pierścień wzdłuż zewnętrznej krawędzi fundamentu. Ten obwód łączy się ze zbrojeniem w odstępach nie większych niż 2 m, tak aby całość pracowała jak jeden spójny układ. W większych obiektach dochodzą połączenia poprzeczne, bo rozległa płyta albo duży budynek potrzebują lepszego wyrównania potencjałów w całej bryle.
W praktyce materiał dobiera się do miejsca pracy. To ważny detal, bo innego zabezpieczenia wymaga stal całkowicie zalana betonem, a innego odcinek wychodzący w strefę gruntu lub łączony z innymi metalami. Tu najczęściej rozstrzyga trwałość, a nie cena zakupu samej bednarki.
| Materiał | Gdzie ma sens | Plusy | Na co uważać |
|---|---|---|---|
| Stal czarna | Elementy całkowicie zatopione w betonie | Dobra przewodność, rozsądny koszt, prosta dostępność | Nie powinna być traktowana jako uniwersalny wybór do stref narażonych na korozję |
| Stal ocynkowana | Część rozwiązań w betonie i w wybranych układach pomocniczych | Niska cena, łatwy montaż | Trzeba uważać na miejsca styku z wilgocią, gruntem i innymi metalami |
| Stal nierdzewna | Odcinki pracujące w gruncie lub w trudniejszym środowisku | Najlepsza odporność korozyjna, wysoka trwałość | Wyraźnie droższa od rozwiązań ocynkowanych |
| Stal miedziowana | Gdy priorytetem jest trwałość i odporność na agresywny grunt | Dobry kompromis między trwałością a przewodnością | Trzeba dobrze przemyśleć kompatybilność z innymi metalami |
Jeżeli fundament jest zbrojony, zwykle da się z niego zrobić bardzo dobry układ uziemiający. Jeśli jednak mówimy o płycie z mocną izolacją, „białej wannie” albo nietypowym posadowieniu, trzeba sprawdzić, czy samo zbrojenie wystarczy, czy potrzebny będzie wariant dodatkowy. Właśnie dlatego samo „mam bednarkę w betonie” nie kończy tematu, tylko otwiera następny etap: poprawne wykonanie.
Jak przebiega wykonanie krok po kroku
- Najpierw robi się projekt lub uzgodnienie z elektrykiem. Układ trzeba dopasować do fundamentów, rozdzielnicy, planowanej ochrony odgromowej i miejsca wyprowadzenia przewodu do GSU.
- Potem układa się zamknięty obwód. Bednarka lub inny przewód prowadzi się po obrysie zewnętrznym fundamentu, tak żeby układ był ciągły.
- Następnie wykonuje się połączenia ze zbrojeniem. Stosuje się połączenia śrubowe, zaciskowe albo spawane. Ważna jest pewność kontaktu elektrycznego, a nie tylko mechaniczne „dotknięcie” elementów.
- Wyprowadza się przewód do głównej szyny uziemiającej. To łącze będzie później pracowało z instalacją elektryczną, ochroną przeciwprzepięciową i ewentualnie instalacją odgromową.
- Robi się dokumentację i zdjęcia przed betonowaniem. Po zalaniu nie ma już prostego dostępu do układu, więc warto mieć zapis, gdzie biegną połączenia i gdzie są punkty wyprowadzeń.
- Na końcu sprawdza się ciągłość. Jeśli coś jest źle skręcone, źle dospawane albo przerwane, ten moment jest ostatnią realną szansą na poprawkę.
Przy większych inwestycjach zwracam jeszcze uwagę na szczeliny dylatacyjne i podział konstrukcji. Uziemienie nie może być prowadzone tak, by traciło ciągłość w miejscu, które pracuje konstrukcyjnie. To detal, który często wychodzi dopiero na budowie, a potem potrafi kosztować więcej niż cały materiał. Skoro wiemy już, jak układ powinien wyglądać, czas na najczęstsze błędy.
Najczęstsze błędy, które trudno naprawić po zalaniu betonu
- Zbyt słabe połączenia. Drut wiązałkowy nie zastępuje pewnego połączenia elektrycznego.
- Przerwanie pierścienia. Niby detal, a praktycznie potrafi osłabić cały układ.
- Złe miejsce wyprowadzenia. Jeśli przewód do GSU wychodzi w przypadkowym punkcie, później robi się problem z trasą instalacji.
- Niedopasowany materiał. Ocynk w miejscu narażonym na korozję bywa pozorną oszczędnością.
- Brak kontroli przed betonowaniem. Po związaniu betonu nie ma już wygodnej drogi do poprawki.
- Brak dokumentacji zdjęciowej. Przy odbiorze i późniejszych modernizacjach to właśnie zdjęcia oszczędzają czas i nerwy.
- Traktowanie uziomu jako dodatku „na końcu”. W praktyce powinien być zaplanowany razem z konstrukcją, a nie po niej.
Największy problem widzę zawsze wtedy, gdy ktoś zakłada, że poprawi wszystko później. Przy fundamencie to rzadko działa. Dlatego lepiej wybrać właściwy wariant od razu, zamiast udawać, że każdy grunt i każda konstrukcja przyjmą ten sam schemat. Tu naturalnie pojawia się pytanie o alternatywy.
Kiedy lepiej wybrać uziom otokowy albo szpilkowy
Uziemienie w fundamencie jest świetne, ale nie jest jedyną opcją. Jeśli budynek już stoi, fundament jest odizolowany od gruntu albo nie da się bezpiecznie wykorzystać zbrojenia, wtedy rozsądniej sięgnąć po rozwiązanie otokowe lub pionowe. W praktyce dobór zależy od etapu budowy, miejsca na działce i oczekiwanego efektu.
| Rozwiązanie | Kiedy wybrać | Największa zaleta | Ograniczenie |
|---|---|---|---|
| Uziemienie w fundamencie | Nowy budynek, etap zbrojenia i szalunków | Najmniej prac ziemnych i bardzo dobra stabilność działania | Trzeba je zaplanować przed betonowaniem |
| Uziom otokowy | Gdy budynek już istnieje albo fundament nie nadaje się do wykorzystania | Da się wykonać później, bez ingerencji w konstrukcję | Wymaga wykopów wokół obiektu |
| Uziom szpilkowy | Gdy brakuje miejsca lub potrzebne jest szybkie uzupełnienie układu | Można go dołożyć punktowo, bez dużych robót | Nie zawsze zapewnia tak równomierne warunki jak układ fundamentowy |
Jeżeli budynek dopiero powstaje, fundament zwykle wygrywa kosztowo i technicznie. Jeśli obiekt stoi od lat, otok lub szpilki bywają po prostu bardziej realne. To prowadzi do kwestii, która inwestorów interesuje niemal zawsze jako pierwsza: ile to kosztuje.
Ile to kosztuje w 2026 roku
W 2026 roku koszty mocno zależą od materiału, długości obwodu i regionu kraju. Przy standardowej bednarce ocynkowanej 30x4 metrowe ceny materiału można dziś spotkać w okolicach 200-260 zł za odcinek około 25-26 m. W wersjach lepiej zabezpieczonych antykorozyjnie koszt rośnie wyraźnie, a stal nierdzewna potrafi kosztować ponad 1300-1700 zł za podobny odcinek. Do tego dochodzą złącza, wyprowadzenia i robocizna.
Jeśli patrzeć na koszt montażu łącznie z materiałem, branżowe widełki dla ułożenia bednarki często mieszczą się w przedziale 50-70 zł/mb przy prostszych pracach i 60-85 zł/mb przy wyższym stopniu skomplikowania. W praktyce dla domu jednorodzinnego oznacza to, że prosty układ z typową bednarką zwykle zamyka się w rozsądnym budżecie, ale wersje z droższą stalą albo trudniejszym dostępem do fundamentów potrafią podnieść rachunek wyraźnie.
| Pozycja | Przykładowy koszt | Komentarz |
|---|---|---|
| Bednarka ocynkowana 30x4 | około 200-260 zł za 25-26 m | Najczęstszy wybór przy standardowych domach |
| Stal nierdzewna 30x3,5 | około 1340-1759 zł za 25-30 m | Wyższa trwałość, ale znacznie większy koszt materiału |
| Złącze pręt-bednarka | około 22 zł za sztukę | Mały element, który ma duże znaczenie dla pewności połączenia |
| Robocizna z materiałem | około 50-85 zł/mb | Region, dostęp i złożoność budowy mocno zmieniają wycenę |
Największy błąd kosztowy polega na porównywaniu tylko ceny samego materiału. W praktyce płaci się za system: materiał, połączenia, dokumentację, wyprowadzenia i poprawny montaż. Jeśli te elementy są dobrze skoordynowane, wydatek jest jednorazowy i zwykle niższy niż późniejsze przeróbki. Została jeszcze ostatnia rzecz, którą warto ustalić zanim beton przykryje wszystko na stałe.
Co warto ustalić przed betonowaniem, żeby uniknąć przeróbek
- Gdzie dokładnie ma wyjść przewód do GSU i czy trasa nie koliduje z izolacją, bramą, kotłownią albo rozdzielnicą.
- Czy budynek będzie miał ochronę odgromową, bo to wpływa na układ połączeń i dalsze wymagania.
- Jakie materiały są przewidziane w strefie betonu, a jakie w strefie gruntu lub ponad fundamentem.
- Czy są dylatacje, podziały konstrukcyjne albo osobne stopy, które wymagają odrębnego podejścia.
- Kto robi odbiór, dokumentację zdjęciową i pomiary ciągłości przed zalaniem.
- Czy wykonawca ma doświadczenie z instalacjami uziemiającymi, a nie tylko z samym zbrojeniem.
Jeżeli te kwestie są ustalone wcześniej, budowa idzie spokojniej, a instalator elektryczny nie musi później „ratować” projektu na siłę. I właśnie to jest sedno całego tematu: dobrze zrobiony układ w fundamencie nie rzuca się w oczy, ale przez lata wykonuje cichą, bardzo potrzebną pracę. W konstrukcji budynku to jeden z tych elementów, które najlepiej zaplanować raz, porządnie i bez skrótów.
