Najważniejsze informacje w skrócie
- To rozwiązanie dobrze rozkłada obciążenia na większej powierzchni, więc bywa korzystne na słabszych lub niejednorodnych gruntach.
- Typowe realizacje mają zwykle 18-30 cm żelbetu i 12-20 cm izolacji, ale ostateczne wymiary zawsze wynika z projektu.
- Przy domu około 100 m² realny budżet często mieści się dziś w widełkach 45-71 tys. zł brutto.
- Najwięcej kosztują zwykle nie same materiały, tylko grunt, izolacje, zbrojenie i robocizna.
- Największe ryzyko błędu to źle zagęszczona podbudowa, przerwana izolacja i niedopilnowane przejścia instalacyjne.
- W praktyce ten fundament wygrywa tam, gdzie liczą się ciepło, stabilność i przewidywalność, a nie tylko najniższa cena startowa.
Kiedy fundament płytowy ma przewagę nad ławami
Największą przewagę widzę na działkach, gdzie grunt nie jest idealnie jednorodny, poziom wód bywa wysoki albo inwestorowi zależy na bardzo szczelnym, ciepłym parterze. Wtedy fundament lepiej rozkłada obciążenia, a projekt cieplny łatwiej domknąć bez mostków termicznych, czyli miejsc, przez które ciepło ucieka szybciej niż przez resztę przegrody.
| Kryterium | Fundament płytowy | Ławy fundamentowe |
|---|---|---|
| Grunt słaby lub niejednorodny | Lepiej rozkłada obciążenia na większą powierzchnię | Wymaga bardziej ostrożnego projektu i czasem dodatkowych wzmocnień |
| Wysoki poziom wód gruntowych | Może być bezpieczniejszy, jeśli dobrze zaprojektuje się hydroizolację | Przy złym rozpoznaniu terenu ryzyko zawilgocenia rośnie |
| Dom energooszczędny | Łatwiej ograniczyć mostki termiczne i straty ciepła | Ocieplenie trzeba dopracować bardzo dokładnie |
| Prosta bryła budynku | Zwykle szybciej i czyściej w realizacji | Da się wykonać taniej na starcie |
| Piwnica | Rzadziej jest pierwszym wyborem | Częściej daje większą elastyczność projektową |
Jeżeli planujesz piwnicę albo bardzo skomplikowaną bryłę, nie zakładałbym automatycznie tego rozwiązania bez przeliczenia kosztów. Czasem tradycyjne ławy wychodzą po prostu rozsądniej, zwłaszcza gdy priorytetem jest najniższy koszt wejścia, a nie maksymalna szczelność cieplna. To dobry moment, żeby zajrzeć w warstwy i zobaczyć, z czego taki układ naprawdę się składa.

Z czego składa się dobry układ warstw
Najczęściej patrzę na tę technologię jak na system, a nie samą warstwę betonu. O jakości decydują kolejno: przygotowanie gruntu, podbudowa, izolacja, zbrojenie i precyzja przy przepustach instalacyjnych. Jeśli jeden z tych elementów jest słaby, reszta tylko częściowo go maskuje.

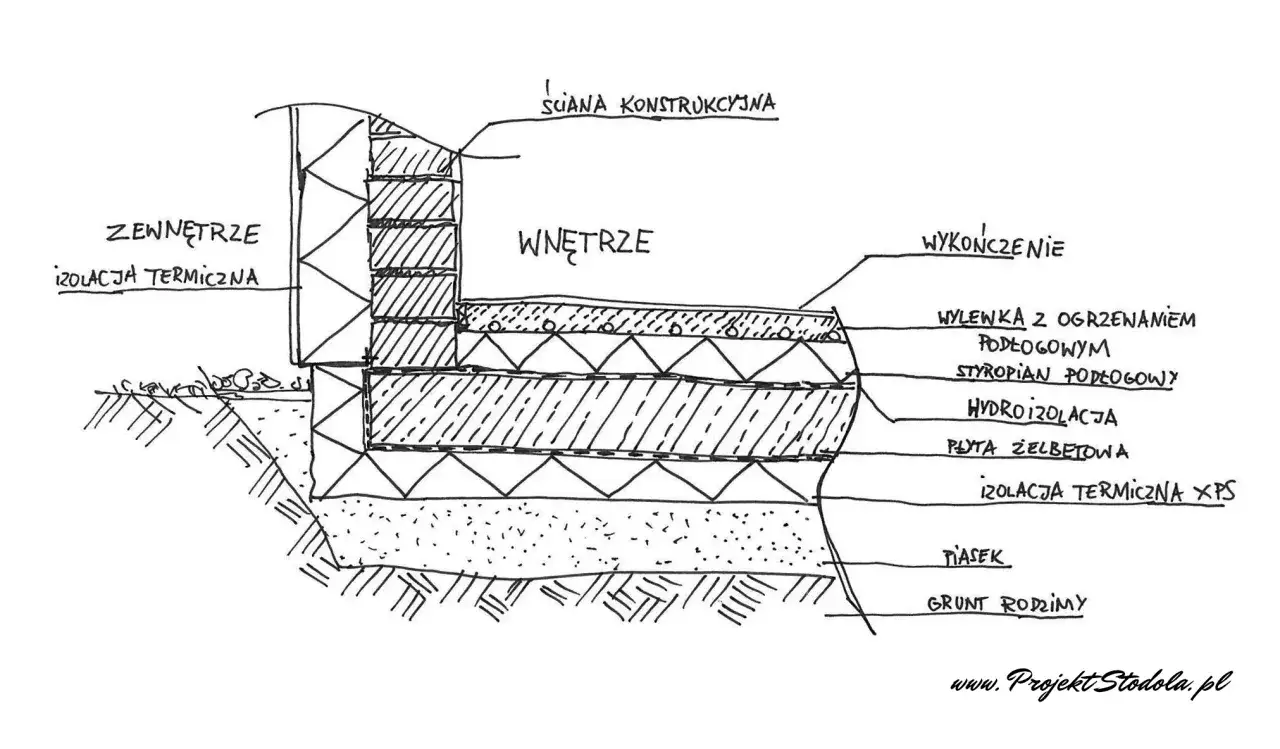

| Warstwa | Typowa grubość | Po co jest | Na co uważać |
|---|---|---|---|
| Usunięcie humusu | 30-40 cm | Eliminuje warstwę organiczną, która pracuje i osiada | Nie wolno zostawić miękkiego, nierównego podłoża |
| Podbudowa z piasku lub kruszywa | 20-30 cm, czasem 40-50 cm | Stabilizuje grunt i pomaga w odprowadzeniu wody | Musi być dobrze zagęszczona warstwami |
| Chudy beton | 5-10 cm | Tworzy równe podłoże pod izolację | To nie jest warstwa nośna, tylko wyrównawcza |
| Izolacja termiczna z XPS lub twardego EPS | 12-20 cm | Ogranicza straty ciepła i poprawia komfort podłogi | XPS to twardy polistyren ekstrudowany o małej nasiąkliwości i dużej odporności na ściskanie |
| Hydroizolacja | Zależna od systemu | Chroni przed wilgocią z gruntu | Przepusty instalacyjne muszą być uszczelnione bardzo starannie |
| Żelbetowa płyta | 18-30 cm | Przenosi obciążenia budynku | Żelbet to beton wzmocniony stalowym zbrojeniem |
W praktyce grubość izolacji i samej płyty nie powinna być kopiowana z katalogu bez analizy obciążeń i parametrów gruntu. Inaczej projekt dla lekkiego domu szkieletowego, a inaczej dla cięższego budynku murowanego z rozbudowaną strefą tarasową. Skoro warstwy mamy już rozpisane, łatwo przejść do tego, jak wygląda budowa krok po kroku.
Jak przebiega wykonanie od wytyczenia do pielęgnacji betonu
Na budowie najwięcej spokoju daje mi prosty porządek prac. Tu nie ma miejsca na improwizację, bo kolejność robót wpływa nie tylko na koszt, ale też na późniejszą trwałość i szczelność całego układu.
- Najpierw robi się badanie gruntu i wytyczenie budynku. Bez tej informacji projekt opiera się na założeniach, a nie na faktach.
- Następnie usuwa się humus i wykonuje roboty ziemne. To moment, w którym koryguje się poziomy i sprawdza warunki odwodnienia.
- Później układa się podbudowę warstwami i bardzo dokładnie ją zagęszcza. Jeśli podłoże pracuje, żadna grubość betonu tego nie naprawi.
- Potem prowadzi się instalacje podposadzkowe oraz montuje izolację termiczną i przeciwwilgociową. Warto już wtedy sprawdzić wszystkie przepusty, bo później dostęp jest dużo trudniejszy.
- Kolejny etap to zbrojenie, czyli stalowe pręty i siatki, które zwiększają odporność na zarysowania oraz lokalne przeciążenia.

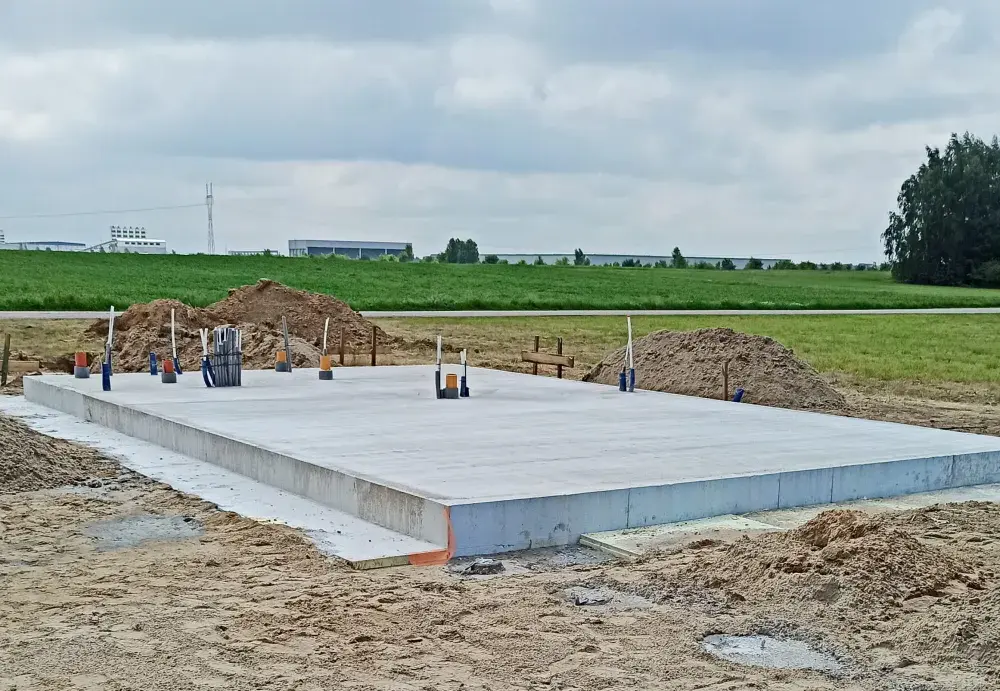

- Na końcu następuje betonowanie i pielęgnacja świeżego betonu. W typowej realizacji prace terenowe i montażowe zajmują kilka dni, ale pełną wytrzymałość beton osiąga zwykle po około 28 dniach.
Jeśli mam wskazać jeden moment, który najbardziej decyduje o efekcie, to jest nim zagęszczenie podłoża przed betonowaniem. Dobrze wykonana technologia nie wybacza pośpiechu, ale daje bardzo stabilny rezultat. Teraz pozostaje pytanie, ile trzeba za ten efekt zapłacić.
Ile kosztuje i co najbardziej zmienia wycenę
Wycena zależy głównie od gruntu, grubości ocieplenia, rodzaju zbrojenia i tego, czy w fundamencie prowadzisz instalacje albo ogrzewanie podłogowe. W prostych projektach koszt bywa zbliżony do tradycyjnych fundamentów, ale przy lepszej izolacji i trudniejszych warunkach gruntowych różnica rośnie bardzo szybko.| Składnik | Orientacyjny koszt | Co podbija cenę |
|---|---|---|
| Roboty ziemne | 3 000-7 000 zł | Miękki grunt, wysoki poziom wód, większa głębokość wykopu |
| Podbudowa | 5 000-10 000 zł | Większa grubość warstwy i transport kruszywa |
| Izolacja termiczna | 15 000-30 000 zł | Grubszy XPS, wyższa odporność na ściskanie, większa powierzchnia |
| Hydroizolacja | 1 500-3 000 zł | Trudne warunki wodne i większa liczba połączeń |
| Zbrojenie | 8 000-15 000 zł | Większe obciążenia i bardziej rozbudowany projekt |
| Beton | 10 000-18 000 zł | Grubsza warstwa, wyższa klasa betonu, większa powierzchnia |
| Instalacje podposadzkowe | 2 000-5 000 zł | Więcej punktów przyłączy i rozbudowana kanalizacja |
| Robocizna | 15 000-30 000 zł | Lokalny rynek, termin, doświadczenie ekipy |
Dla domu około 100 m² realny budżet najczęściej zamyka się dziś w przedziale 45-71 tys. zł brutto, a wariant z grubszą izolacją i ogrzewaniem w fundamencie łatwo przesuwa się wyżej. Sam fundament bywa też o 10-20% droższy od tradycyjnego rozwiązania na starcie, ale nie traktowałbym tego jako stałej reguły, bo dużo zależy od gruntu i detali wykonawczych. Najczęściej to nie beton winduje koszt, tylko suma drobnych decyzji projektowych i roboczych.
- Najmocniej wpływa grunt, bo słabe podłoże oznacza więcej robót ziemnych i staranniejszą podbudowę.
- Izolacja robi dużą różnicę, zwłaszcza gdy inwestor celuje w lepszy bilans energetyczny.
- Ogrzewanie podłogowe w fundamencie podnosi koszt, ale upraszcza później układ warstw posadzki.
- Prosta bryła budynku zwykle wychodzi taniej niż dom z wykuszami, uskokuami i wieloma załamaniami ścian.
Kiedy budżet jest już policzony, warto jeszcze zobaczyć, gdzie najczęściej pojawiają się problemy, bo to one najczęściej generują poprawki po zakończeniu budowy.
Najczęstsze błędy, które wychodzą dopiero po czasie
Tu najłatwiej oszczędzić pozornie, a stracić naprawdę. W praktyce najdroższe naprawy wynikają nie z „złego betonu”, tylko z błędów na etapie przygotowania podłoża i detali przy krawędziach oraz instalacjach.
- Brak badań gruntu sprawia, że projektant działa na założeniach, a nie na rzeczywistych danych.
- Zbyt słabo zagęszczona podbudowa prowadzi do nierówności i lokalnych osiadań, które później widać na posadzce i ścianach.
- Przerwana izolacja przy krawędziach zwiększa straty ciepła i może tworzyć chłodne strefy przy ścianach.
- Źle zaplanowane przepusty instalacyjne wymuszają późniejsze kucie albo prowizoryczne uszczelnienia.
- Za mało uwagi dla pielęgnacji betonu oznacza większe ryzyko rys skurczowych i spadku jakości powierzchni.
- Zmiany projektu w trakcie budowy bez przeliczenia zbrojenia i obciążeń potrafią zepsuć cały sens rozwiązania.
Jeśli mam wskazać jeden częsty błąd inwestora, to jest nim patrzenie wyłącznie na cenę betonu i robocizny. Tymczasem najwięcej problemów rodzi się tam, gdzie nie widać ich od razu: w gruncie, w szczelności i w detalach połączeń. To właśnie dlatego przed zamówieniem ekipy sprawdzam kilka rzeczy jeszcze raz.
Co sprawdzić przed decyzją, żeby nie poprawiać projektu na budowie
Przed podpisaniem umowy dobrze jest przejść przez prostą listę kontrolną. Nie jest efektowna, ale oszczędza czas, nerwy i pieniądze, a przy fundamentach to zwykle najważniejsze.
- Czy masz aktualne badanie geotechniczne i opis nośności gruntu.
- Czy projekt uwzględnia poziom wód gruntowych oraz sposób odprowadzenia wody opadowej od budynku.
- Czy rozrysowano wszystkie instalacje podposadzkowe, zanim pojawi się zbrojenie i beton.
- Czy detal przy drzwiach tarasowych, progu wejściowym i garażu nie tworzy mostków cieplnych.
- Czy grubość i typ izolacji odpowiadają założeniom energetycznym całego domu.
- Czy strefy pod ścianami nośnymi, kominem i cięższymi elementami konstrukcji są odpowiednio wzmocnione.
- Czy harmonogram betonowania uwzględnia pogodę i późniejszą pielęgnację świeżej mieszanki.
Jeśli te punkty są dopięte przed wejściem ekipy, fundament pracuje przewidywalnie i bez niepotrzebnych napraw. W praktyce właśnie na tym etapie zapada decyzja, czy zyskujesz solidną bazę na lata, czy tylko kosztowną warstwę betonu.
